4.1 施工工艺

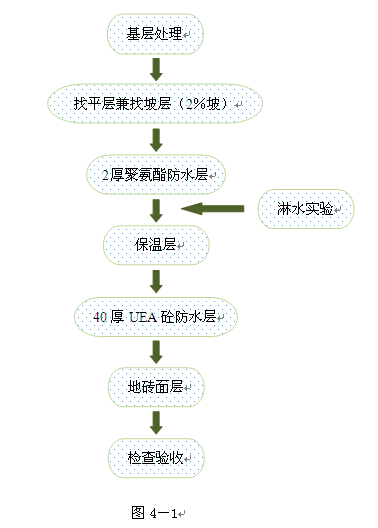

以施工工艺最多的平屋面2(有保温)进行说明:图4-1

4.2 基层、找平层施工
基层找平层处理与坡屋面相同,但找平层中无需加入防水剂,且配合比为1:2.5水泥砂浆,最薄处20mm,找2%坡坡向图纸设计方向。找坡层三层为涂膜防水层,应更要提高该层的质量,该找平层的平整度对涂膜防水层的质量影响很大,降低涂膜防水层可靠性和耐久性。
4.3 聚氨酯防水层施工
本工程平屋面防水均采了用2厚聚氨酯防水涂料。
4.3.1 施工工艺过程
基层表面清理→喷涂基层处理剂→特殊部位附加处理→涂布防水涂料及铺贴胎体增强材料→清理检查修正→保护层或下道工序
4.3.2 施工前应认真熟悉图纸,掌握施工图中的构造要求、节点作法及有关的技术要求。安排合理的施工顺序。对施工班组进行技术交底。
4.3.3 基层处理完后应在天沟、檐口、檐沟、出屋面管道、烟囱、分可缝等部位加铺胎体增强材料的附加层,其宽度为300mm。
4.3.4 聚氨酯涂料施工前应先刷基层处理剂一偏,基层处理剂冷底子油搅拌均匀,用长把滚刷均匀涂刷于基层表面上,常温经过4小时后开始施工。
4.3.5 涂膜防水层施工应按“先高后低,先远后近”的原则施工。先涂布距上料点远的部位,后涂布近处,同一屋面先涂排水集中的落水口、天沟、檐沟、檐口等节点部位,在进行大面积涂布。
4.3.6 胎体增强材料长边搭接宽度不得小于50mm,短边搭接宽度不得小于70mm。
4.3.7 屋面涂料涂刷时候,不能踩踏尚未固化的图层,抹灰防水能力,且容易滑道引起安全事故。
4.3.8 严格控制防水涂料厚度,符合设计要求的2厚,其检查厚度不应小于设计厚度的80%。
4.3.9 在涂膜防水层未干前,不得进行其他施工作业,涂膜防水层上不得直接堆放物品。
4.3.10 涂膜防水成完成后,应在雨后或淋水,并进行表观质量检查,合格后才能进行下道工序施工。
4.4 保温层施工
保温层施工平屋面采用干铺法,保温板应紧靠基层表面,铺平、垫稳,接缝处用同类材料碎屑填钳饱满。其质量要求检验发放同坡屋面施工,但无需敷设钢筋网
4.5 混凝土防水层
保温层上成浇筑40厚C30 UEA补偿收缩混凝土防水层,内配Ø6钢筋双向中距150。混凝土采用商品混凝土。在补偿收缩混凝土施工时除了注意普通混凝土施工注意事项时,还应注意以下几点:
4.5.1 在浇筑混凝土前应将所有与混凝土接触的物件充分湿润。
4.5.2 补偿收缩混凝土由于不泌水,容易产生早期塑性收缩裂缝,因此,必须注意早期养护。
4.5.3 如果混凝土在运输过程中拖延了时间,坍落度损失引起施工困难,但不允许在添加拌和水,以避免大大降低强度和膨胀率。为保证适量和适量加入缓凝剂。
4.5.4 考虑屋面施工时正是夏、秋季节,可能有高温、或暴雨天气,规定当气温超过35℃不宜施工,如施工必须采取降温措施。
4.5.5 补偿收缩混凝土浇筑后的保湿养护十分重要。浇筑后立即开始养护,养护时间不少于7d。可采用蓄水养护,晒水、覆盖养护。
4.5.6 补偿收缩混凝土凝结时间较短,抹面、压光时间应提前进行,不宜过晚。
4.6 地面面砖施工
地面面砖采用8~10厚地砖,25厚1:4干硬性水泥砂浆,面撒素水泥铺设。铺砖注意事项:
4.6.1 基层要清理干净,并酒水湿润。
4.6.2 在铺贴前,应对砖的规格尺寸、外观质量、色泽等进行预选,并浸水湿润后晾干待用。
4.6.3 铺贴时宜采用干硬性水泥砂浆,面砖应紧密、坚实、砂浆饱满,严格控制标高。
4.6.4 面砖的缝隙宽度应符合设计要求5~8mm。
4.6.5 面砖铺贴应在24h内进行擦缝、勾缝和压缝工作。缝的深度宜为砖厚的1/3;擦缝和勾缝应采用同品种、同标号、同编号的水泥,随做随清理水泥,并做养护和保护。
